ライブ運営の実務――リリース後90日から継続運営まで
1. ライブ運営とは何か
1-1. 開発とは別軸の「継続運用」
ゲーム開発は「完成物を作る」仕事だが、ライブ運営は「動いているサービスを止めずに育てる」仕事である。この2つは目的も時間軸も根本的に異なる。開発チームがゲームを「ゼロから作り上げる」のに対し、ライブオペレーション(LiveOps)チームは「リリース後のゲームを継続的に管理・最適化し、プレイヤーのエンゲージメントと収益を維持する」役割を担う。[1][2]
LiveOpsという言葉は、プレイヤーエンゲージメントとLTV(ライフタイムバリュー)の最大化を究極の目標として、データ分析・コンテンツ更新・イベント実施・コミュニティ管理などを包括する継続的な活動群を指す。かつてのパッケージゲームは「発売したら終わり」だったが、スマートフォンゲームやGaaS(Games as a Service)の普及により、リリースは「長期関係の始まり」になった。[3][1]
1-2. ライブ運営が扱う3軸
運営活動はおおむね以下の3軸で整理できる。[3]
| 軸 | 主要KPI | 代表的な施策 |
|---|---|---|
| 獲得(Acquisition) | 新規MAU | UA広告、コラボ、SNS施策 |
| 継続(Retention) | DAU、D1/D7/D30リテンション | デイリーミッション、イベント、コアループ改善 |
| 収益(Monetization) | ARPU、ARPPU、LTV | ガチャ、バトルパス、限定セール |
3つの軸は独立していない。リテンション率が落ちれば数ヶ月後にDAUが低下し、売上低下につながる連鎖が起きやすい。運営とは「この連鎖を早期に察知して手を打つ」サイクルを回し続けることだ。[4]

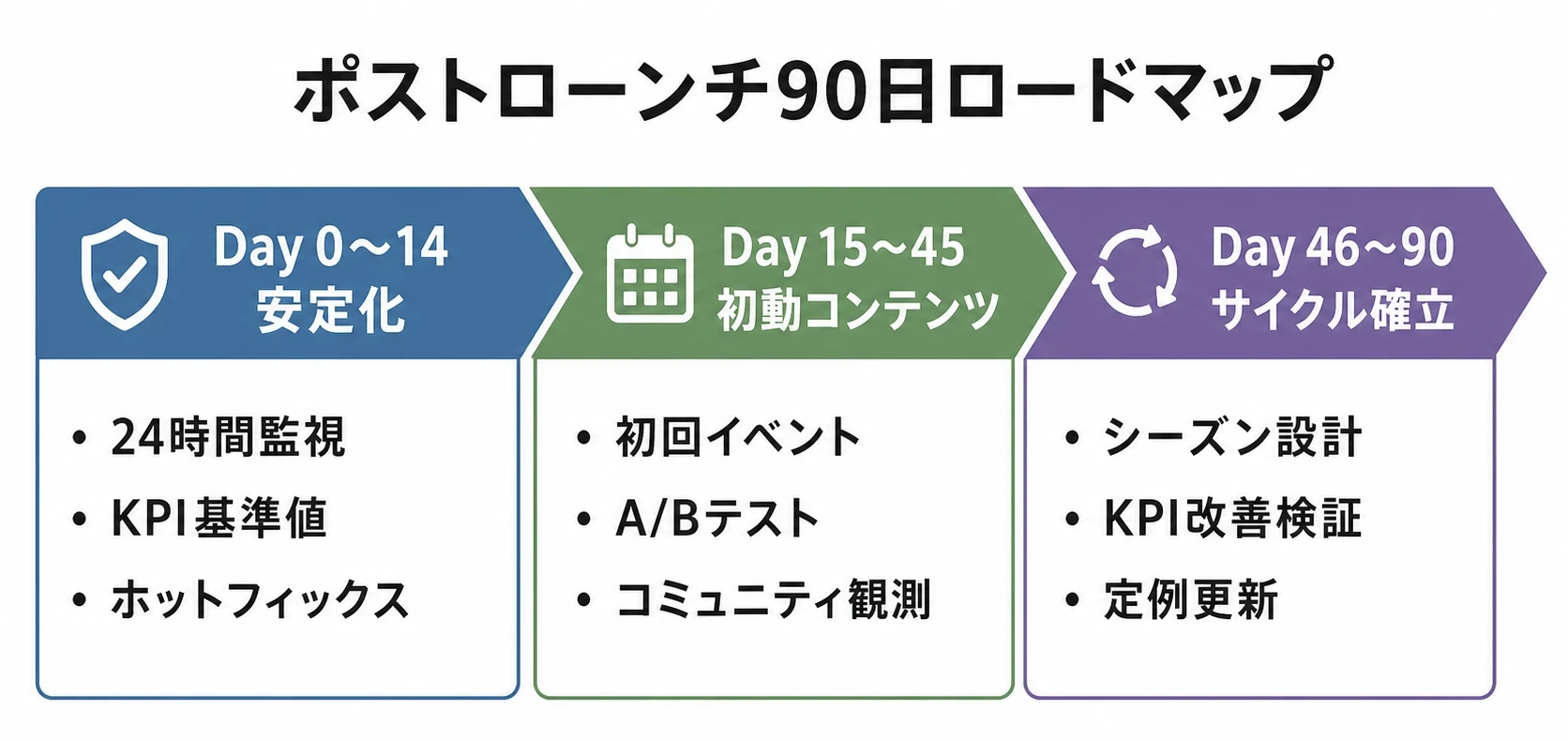

2. ポストローンチ 0〜90日の実務フロー
リリース直後の90日間は、ライブ運営の「習熟フェーズ」かつ「ゲームの命運が決まる期間」でもある。以下はおおむね共通する運営フローだが、タイトル規模・ジャンルによって大きく異なる点に注意してほしい。

Phase 1:安定化フェーズ(Day 0〜14)
リリース直後は「不具合つぶし」と「サーバー安定化」が最優先になる。ゲームの新機能やイベントが始まるタイミングに障害が起きやすく、想定外のアクセス集中がインフラを圧迫する。この時期の運営チームの実務は次のようなものだ。
- 24時間監視体制の確立:リリース直後は24時間サポートが不可欠で、応答時間・レイテンシ・安定性の問題を世界中のプレイヤーに対応できる体制が必要[5]
- KPIベースライン計測:D1・D7リテンション、DAU、セッション長の初期値を記録する。この数字が「後のすべての比較基準」になる
- ホットフィックス対応:軽微なバグは本番環境への小規模パッチで対応。クリティカルなバグはメンテナンスを入れて対応方針を決める
- 第一報のお知らせ訓練:不具合発生時、「何が起きているか → 何をしているか → 次の案内はいつか」の3点を素早くアナウンスする習慣を身につける
モバイル向けの業界ベンチマークとして、Day 1リテンションはカジュアル系で35%以上・ミッドコア系で30%以上、Day 30リテンションはカジュアル系8%以上・ミッドコア系10%以上が一つの目安とされている(ジャンル・市場によって大きく異なる)。[6]
Phase 2:初動コンテンツフェーズ(Day 15〜45)
インフラが落ち着いたら、最初のイベントと「運営カレンダー」の本格稼働が始まる。この段階でプレイヤーは「このゲームは継続的に遊ぶ価値があるか」を判断しており、2〜4週間おきに新鮮なコンテンツを届けることが、Day30リテンションを左右する要因の一つとされる。
- 最初のイベント設計:「学習イベント」として位置づけ、難易度は低め・報酬は豊か・チュートリアルの延長線上になるよう設計するのがよい
- A/Bテスト開始:オファーのタイミング、イベントの形式、報酬タイプを一度に一つだけ変数として検証する[7]
- コミュニティ観測:SNS・Discord・公式フォーラムをモニタリングし、プレイヤーが何に怒り・何に喜んでいるかを定性的に把握する
Phase 3:サイクル確立フェーズ(Day 46〜90)
運営の「リズム」を確立する時期。コンテンツ供給のペース、KPIレビューの頻度、開発チームへのフィードバックループなど、長期運営を支える構造を整える。
- シーズン設計の確定:最初のシーズンの期間・テーマ・報酬構造を実装。多くのタイトルは6〜8週間を1シーズンとして設計している[8]
- KPI改善施策の検証:コホート分析で「どのユーザー層が何日目に離脱しているか」を特定し、ピンポイントで対策する[4]
- 定例更新サイクルの確立:リリース後60〜90日以内に、定期アップデートのカデンスを4〜6週間サイクルで確立することが推奨されている[9]
3. 運営カレンダーとシーズン設計
3-1. なぜカレンダーが「命綱」なのか
ライブ運営チームにとって、コンテンツカレンダーは単なるスケジュール表ではなく「チーム全体の羅針盤」だ。カレンダーなしに場当たり的なイベントを作ると、コンテンツの被りが生じ・制作負荷が集中し・マーケティング準備が間に合わない状況に陥る。有効なライブオプスカレンダーは常に「少なくとも3ヶ月先」まで計画されているべきとされる。[10]
3-2. 運営カレンダー:3ヶ月テンプレート例

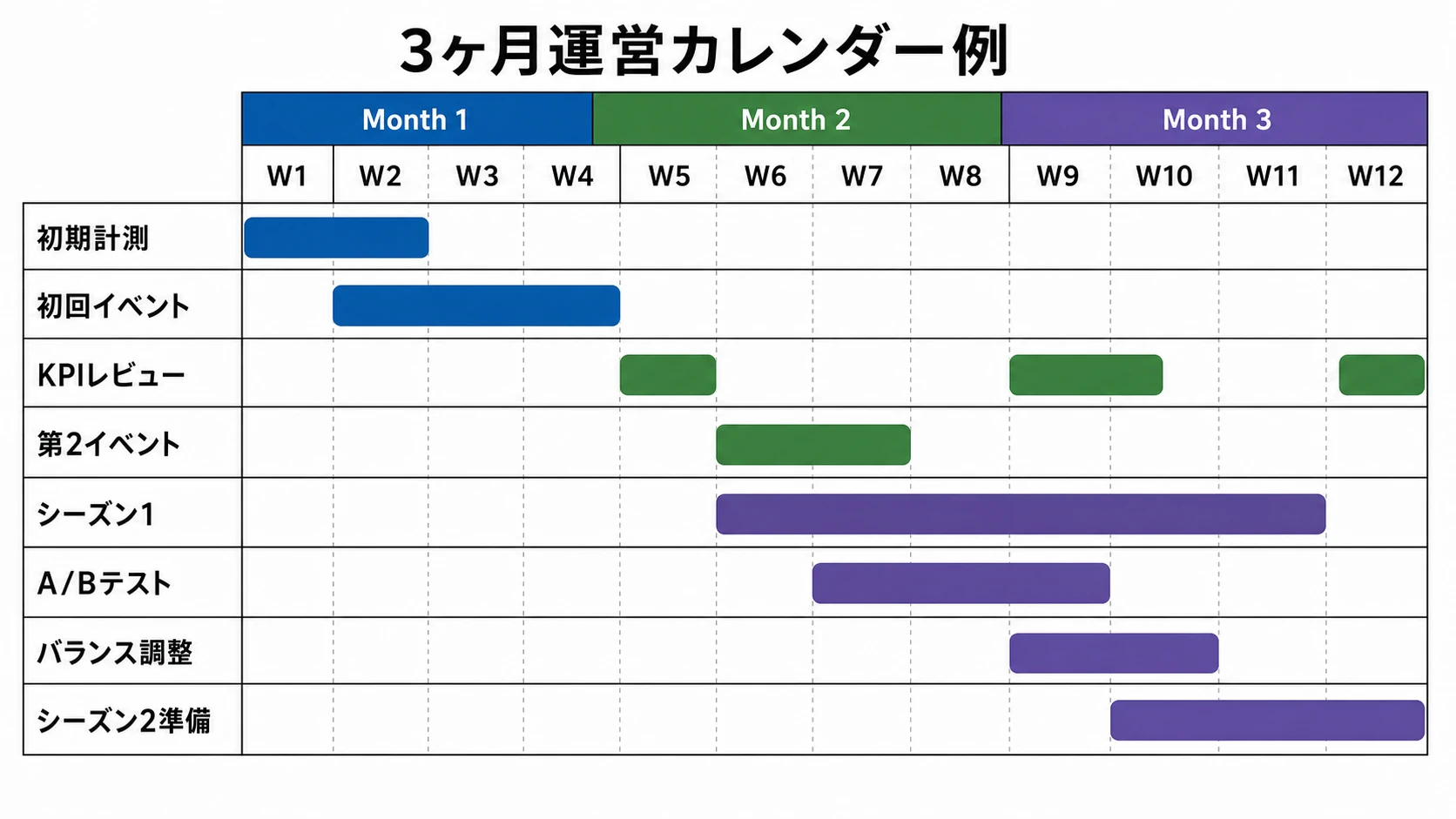

以下はモバイルRPG・スマホゲームを想定した汎用テンプレートである。実際のカレンダーはジャンル・チーム規模・IP有無によって大幅に異なる。あくまで「構造の参考」として使ってほしい。

3-3. 恒常コンテンツと期間限定の使い分け
恒常コンテンツとは「常に遊べる」コンテンツで、新規・復帰勢のオンボーディングを支え、ゲームの「骨格」を形成する。期間限定コンテンツは「今しかない」プレッシャーでセッション頻度を高め、短期的な収益ピークを生む。[11]
この2つのバランスが崩れると問題が起きる。期間限定が多すぎると「積みイベント」状態になり、プレイヤーが義務感でゲームを開くようになる。逆に恒常のみでは「新しいものがない」と感じさせ、離脱を招く。理想的な設計として、恒常コンテンツは「骨格」を、期間限定は「彩り」を担当する構造が基本とされている。[12]
「1イベントにつき1つの明確な目的テーマ」「少なくとも1つの新しいインタラクション」「報酬は報酬インフレではなく、アイデンティティに紐づいたもの」「遅れた参加者向けのキャッチアップ機能」——これらが良質なイベント設計のチェックポイントになる。[12]
4. アップデート運用とリスク管理
4-1. 更新の3レイヤー
運営チームが扱うアップデートは重さによって大きく3種類に分かれる。
| 種別 | 内容 | 頻度の目安 |
|---|---|---|
| メジャーアップデート | 新シーズン・新機能・大型コンテンツ | 6〜8週に1回 |
| ホットフィックス | バグ修正・数値調整 | 不定期(発生次第) |
| 緊急メンテナンス | サービス全停止が必要な重大不具合 | 極力避けるが不可避 |
ライブゲームでは「サービスがダウンしている1分1秒が収益の損失」であり、サーバーの安定性の優先度は非常に高い。緊急メンテナンスを入れる判断基準として、「多くのプレイヤーに影響を与えている」「課金機能に関する障害」「法令違反が疑われる」といった重大度ランクを事前に定義しておくのが現場での実践的な手法だ。[13]

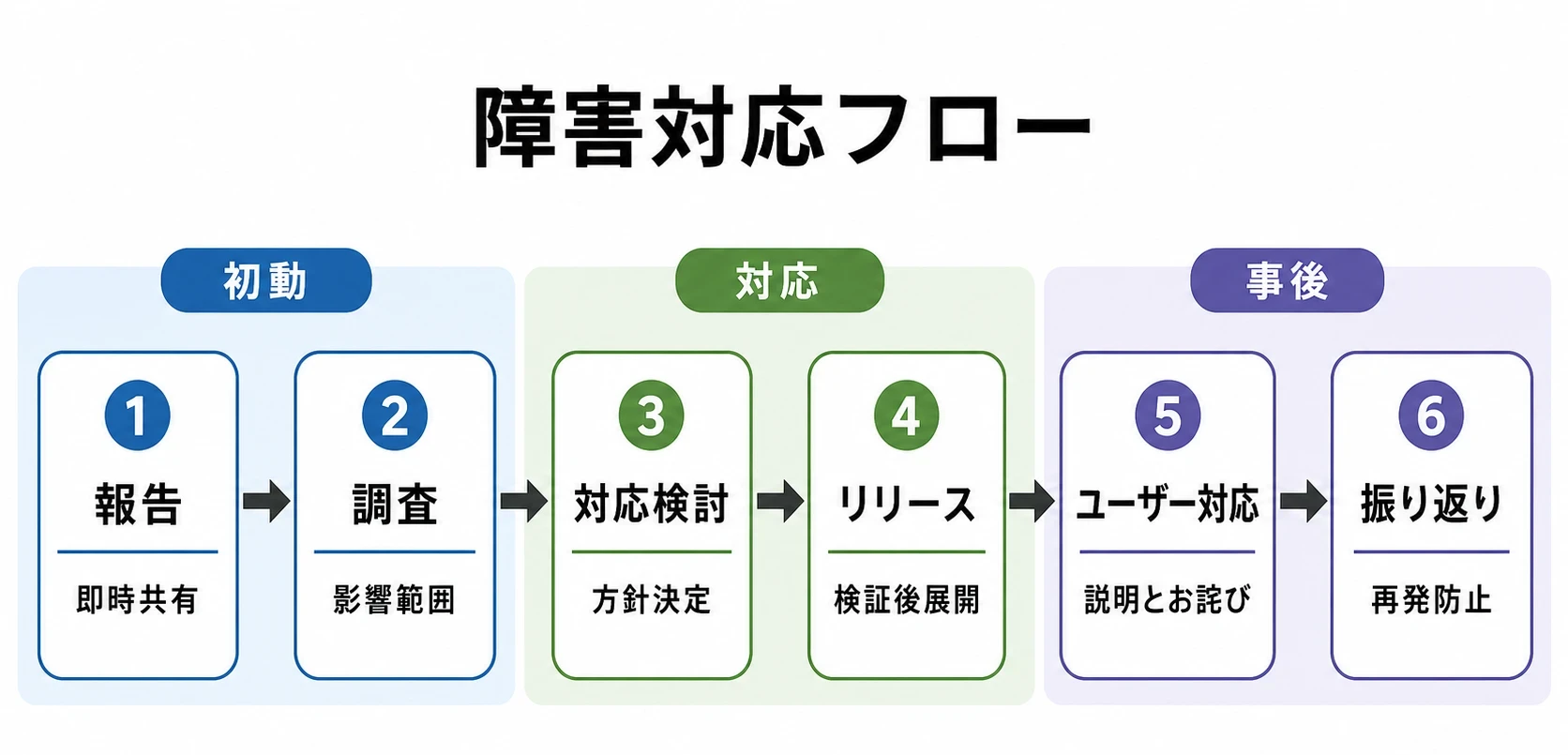

4-2. 障害対応フロー
不具合が発生した際の基本的な対応手順は次の通りだ。
- 報告:障害をチーム全体に即時共有。一人で突っ走らない
- 調査:現象を正確に把握・影響範囲を特定(「正確さ」と「早さ」の両立)
- 対応検討:メンテナンス要否・修正方針をチームで決定
- リリース:テスト環境で検証後に本番展開
- ユーザー対応:現状説明・お詫びアナウンス(後述)
- 振り返り:再発防止策を文書化

4-3. リモートコンフィグの重要性
現代のLiveOpsでは、クライアントアップデートを必要とせずにゲームの設定を変更できる「リモートコンフィギュレーション」技術が不可欠だ。これにより、イベント報酬の数値・難易度パラメータ・表示テキストなどをエンジニアを介さずに調整でき、運営チームがより素早くPDCAを回せるようになる。[14][3]
5. KPIと運用レギュレーション
5-1. 運営で見る主要KPI

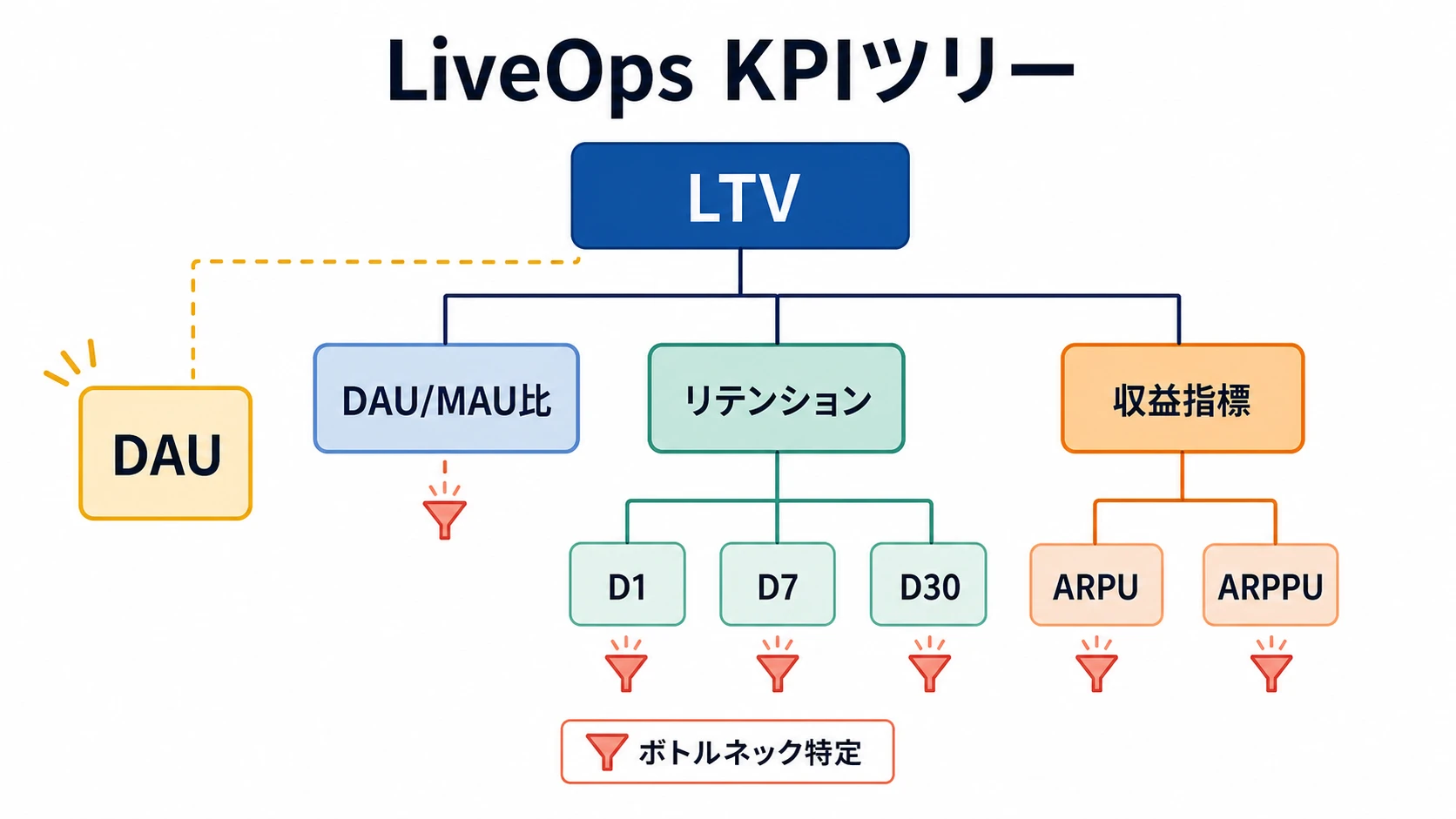

KPIは「量的指標」「質的指標」「収益指標」の3層で管理するのが基本だ。[4]
- DAU(日次アクティブユーザー):最も基本的かつ重要な数値。毎日確認される[4]
- D1/D7/D30リテンション:新規ユーザーがN日後にどれだけ残っているか。長期的な生存率の先行指標
- ARPU(ユーザー一人あたり収益)/ ARPPU(課金ユーザー一人あたり収益):収益効率の計測
- LTV(ライフタイムバリュー):ユーザーが生涯にもたらす収益の予測値
- DAU/MAU比:エンゲージメントの密度を示す。高いほど「習慣的に遊ばれている」
各KPIの定義、計算式、読み間違えやすいポイントをさらに詳しく知りたい場合は、別記事「モバイルゲームのKPI読み方入門」も参照してほしい。
KPIは単独で見るのではなく、「ツリー構造」で設計することで、どの指標がボトルネックになっているかを素早く特定できる。また、KPIの重点はフェーズによって異なる。リリース直後はDAUとリテンションを重視し、成熟フェーズではARPPUとLTVの最大化にシフトするのが一般的だ。[4]

5-2. 難易度・報酬・排出率の調整
数値を見ながら難易度・報酬・ガチャ排出率を調整する作業は、ライブ運営の「職人技」的な部分だ。調整の方向性を判断するために、施策の前後でA/Bテストを実施し、効果を「直感」ではなく「データ」で証明する習慣が重要とされる。[4]
ガチャ排出率の表示については、法的規制も絡む領域だ。日本では景品表示法により、ガチャアイテムの表示が「有利誤認」に当たる場合は違反となり、韓国では2024年3月から確率型アイテムの情報公開が法律で義務化され、文化体育観光部長官による是正命令に従わない場合は2年以下の懲役または2千万ウォン以下の罰金刑に処せられるようになった。日本のCESA(コンピュータエンターテインメント協会)のガイドラインでも、レアアイテムの個別排出確率の表示を求めている。運営担当者は法的コンプライアンスの最新情報を常に把握しておく必要がある。[15][16][17]
画像出典(引用):CESA, ネットワークゲームにおけるランダム型アイテム提供方式運営ガイドライン / ガチャ排出率表示に関する自主規制の説明資料として引用。取得日:2026年7月2日。WebP変換。
6. 新規・既存・復帰勢のバランスとインフレ対策
6-1. インフレのジレンマ
ガチャ型・コレクション型ゲームが直面する構造的な問題が「コンテンツインフレ」だ。
- 新キャラクターが既存キャラより強くなければ、ガチャを回す動機が生まれない
- しかしパワーインフレが進めば、古参と新規の格差が拡大し、新規参入障壁が上がる
- 格差が広がれば、古参も「リセットしたくない」という離脱できない状況と不満の板挟みになる
インフレの現れ方は、単純なステータス数値の上昇だけでなく、キャラクターの役割の細分化や新システムの追加など複数の形を取り得る。いずれにせよ、ガチャ型・コレクション型ゲームのビジネスモデル上どうしても起きるものとして理解しておく必要がある。
6-2. 新規・復帰勢への施策
復帰プレイヤーへの「ウェルカムバック施策」は多くのタイトルで実施されている。復帰時にゲーム内メールボックスへのギフト配布、ログインカレンダー、フリーアイテムの配布などがよく使われる手法だ。ただし、既存プレイヤーから見て「復帰勢優遇」が目立ちすぎると反発を招くため、バランスの取り方が課題になる。[18]
2〜4週間おきに新鮮なコンテンツを届けるゲームは、不規則または過剰な頻度のゲームと比べて、Day30時点でのプレイヤー継続率が高い傾向があるとされる。また、ソーシャル機能(ギルド・フレンドリスト・共同クエスト・チャット)に参加したプレイヤーは、そうでないプレイヤーと比べて、最初の1ヶ月以降も継続しやすい傾向があるとされる。
7. 不具合対応・お詫び配布と炎上対応
7-1. 「お詫び配布」の実務と判断基準
ゲーム内での不具合が発生した際の補填(いわゆる「お詫び配布」)は、プレイヤーの不満を満足に転換する重要な施策だ。障害の重大度によって補填の内容・規模を事前にルール化しておくことが、現場での迅速な対応につながる。[19]

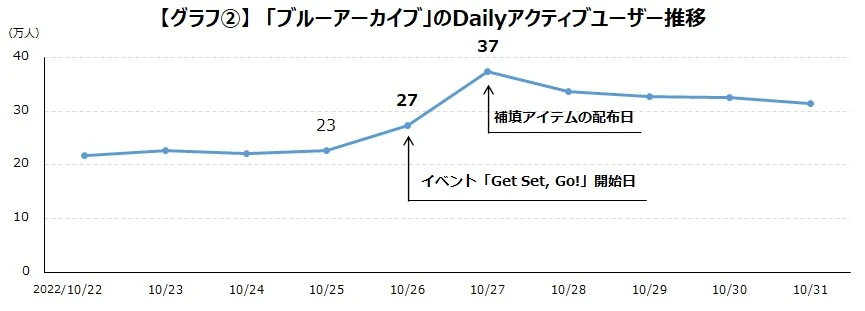

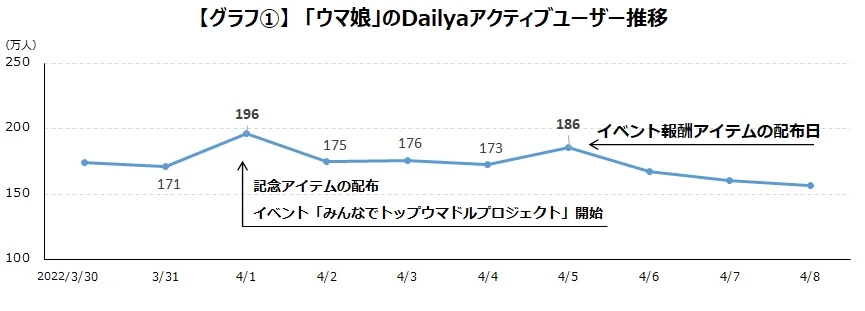

『ウマ娘』でのアイテム誤配布事例では、発生から1時間未満での緊急メンテナンス実施とロールバック対応が行われ、ユーザー数の大きな増加(186万DAU)が見られた。『ブルーアーカイブ』でのイベント報酬設定ミス事例では、統括プロデューサーによる経緯説明とお詫び・大規模補填が行われ、DAUが26日の27万から27日の37万へと増加した。どちらのケースも「スピーディーな初動」と「公平感のある解決策」が鍵だった。[19]
画像出典(引用):gamebiz, モバイルゲーム運営で発生する配布・報酬の設定ミスへの対応…平等重視の『ウマ娘』と“ヤケクソ補填”の『ブルアカ』を事例に【ゲームエイジ総研】 / 『ウマ娘』事例におけるDAU推移の説明資料として引用。WebP変換。
画像出典(引用):gamebiz, モバイルゲーム運営で発生する配布・報酬の設定ミスへの対応…平等重視の『ウマ娘』と“ヤケクソ補填”の『ブルアカ』を事例に【ゲームエイジ総研】 / 『ブルーアーカイブ』事例におけるDAU推移の説明資料として引用。WebP変換。

7-2. 炎上対応:実践チェックリスト
以下は、ゲーム運営における炎上・不具合対応の実践的なチェックリストだ。
プレイヤーの怒りがどのように段階化し、開発側がどこで介入できるかを詳しく知りたい場合は、別記事「プレイヤーと開発元のコミュニケーション:炎上対応と信頼回復の実践知識」も参照してほしい。

【事前予防】
- 告知文・ガチャ確率表記は「最低3人以上」でクロスチェックしているか
- キャラ・シナリオ設定の共有資料(バイブル)を外部ライター含めて共有しているか
- NGワード・感度の高いテーマのリストを更新し続けているか
- 障害の重大度ランク(S/A/B等)と対応手順を文書化しているか[13]
- 緊急時の連絡ルートを複数設定しているか(夜間・休日対応含む)[20]
- SNS監視ツールで自社タイトルのキーワードをモニタリングしているか[20]
- お詫び配布の「補填ライン」をランク別にあらかじめ決めているか
【初動:発覚〜3時間以内】
- 状況の全体把握:どのプラットフォームで・何に対して・何人が怒っているか[21]
- スクリーンショットをタイムスタンプ付きで保存(後の「言った・言わない」防止)[21]
- 一人で判断せず、チーム・上長へ即時共有[21]
- 炎上の事実確認:批判が事実に基づくか・誤解に基づくかを切り分ける[22]
- 対応方針の決定:謝罪が必要か・説明で済むか・メンテナンスが必要かを判断[21]
- 第一報の発信:事実確認中でも「現在対応中」の一次声明を出す(沈黙はNG)[20]
【謝罪文・お知らせの構成要素】
- What(事実関係):何が起きたか、現時点で判明している事実を簡潔に記載[22]
- Why(原因):調査中の場合はその旨を明記、分かり次第追記する[22]
- Will(再発防止):具体的な対応策・改善策を提示[22]
- 補填内容の明示:何を・いつ・どのように配布・返還するかを具体的に記載[23]
- 問い合わせ窓口の明記:問合せ先と対応期間を明示[22]
- 発信チャネル:公式サイト+SNS(速報)の併用[22]
- 感情的・言い訳がましい表現を避け、誠実なトーンで記述[21]
【対応時の絶対NGアクション】
- 削除だけして説明なし:ネット上のスクリーンショットは消えないため、削除と謝罪文はセット[23]
- 沈黙・無視:認知してから数時間の放置は「隠蔽」と受け取られる[20]
- 反論・他責:ユーザーへの言い訳は二次炎上を招く[21]
- 一人の担当者が全権限で動く:焦りの中での単独判断はミスを誘発する
【事後対応・再発防止】
- 炎上要因の分析:何がきっかけで、どこで防げたかを多角的に検証[20]
- 分析結果のマニュアル化・チェックリスト更新[20]
- 運営内でのヒヤリハット共有会の実施[20]
- 少なくとも半年に一度、対応マニュアルの見直し[20]
8. 運営とプレイヤーのコミュニケーション
8-1. 透明性が信頼の土台
ライブサービスゲームにおけるコミュニティ管理は「プレイヤーと開発者をつなぐ橋」の役割を担う。特に、ロードマップの定期的な公開、開発状況のアップデート(開発レター、ディレクターズノートなど)、プレイヤーフィードバックへの誠実な応答が、長期的な信頼関係の基盤になる。[24][11][3]
優れた運営コミュニケーションのポイントは「プレイヤーに次の情報提供のタイミングを事前に示すこと」だ。「次の告知は○月○日」と明示するだけで、SNS上の憶測や不安は大きく抑えられる。[23]
8-2. コミュニティの「温度」を読む技術
炎上は多くの場合、突然起きるのではなく「兆し」がある。SNS上でのネガティブな言及増加、公式Discordでの不満投稿の増加、アプリストアのレビュースコアの低下などが「兆し」として機能する。これらを定期的に観測するモニタリング体制を持つことが、炎上の「早期消火」につながる。[20]

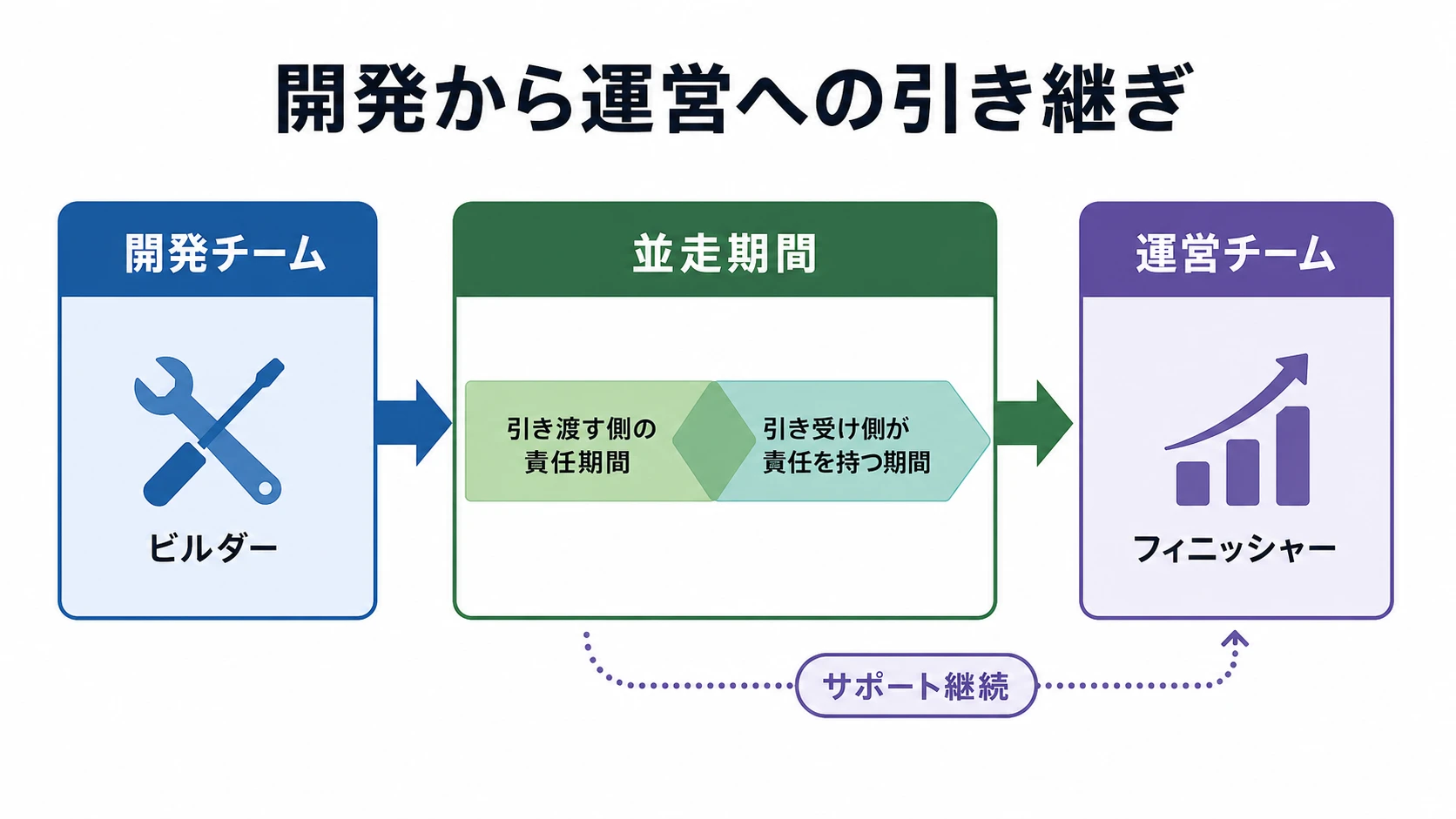

9. 開発チームと運営チームの分業・引き継ぎ
9-1. 「作る人」と「動かす人」の分断
ライブ運営の難所のひとつが、開発チームから運営チームへの引き継ぎだ。開発チームはゲームを「ビルダー」として作り上げる人たちであり、運営チームは「フィニッシャー」として継続的に磨き続ける人たちだ。この2種類の人材が求められる資質は異なるため、同じチームが両方をカバーするのは負担が大きい。[8]
LiveOpsチームは大きく2つのサブチームに分けられることが多い。ひとつは「DevOps(開発運用)チーム」でバグ対応・セキュリティ・マイナーアップデートを担当し、もうひとつはコンテンツ制作・イベント企画・コミュニティ管理を担当するチームだ。規模が大きくなると、さらに「ストライクチーム」として3つのサブチームに分けて、常時複数のコンテンツを並行開発する体制を取ることもある。[8]

9-2. 引き継ぎに必要なドキュメント
開発から運営への引き継ぎに際して整備すべきドキュメントの主なものを挙げると:
- ゲームシステムの設計書・パラメータ一覧
- インフラ構成図・デプロイ手順
- バランス調整の考え方・意図(「なぜこの数値か」が重要)
- 過去の炎上事例・対応記録
- KPI計測のダッシュボード・集計方法の定義
「完璧なドキュメントは存在しない」という前提で、並走期間を設けて段階的に移行するアプローチが現実的だ。「引き渡す側の責任期間」と「引き受けた側が責任を持つが引き渡し側がサポートできる期間」を明確に設定しておくことが、現場での混乱を最小化する。[25]
10. 人的リソースと「運営疲弊」の現実
10-1. ライブ運営は「終わりのない開発」
LiveOpsの本質的な難しさは、リリース後も「常に次のコンテンツが求められる状態」が続くことにある。コンテンツトレッドミルと呼ばれるこの状態は、チームメンバーが特定のコンテンツタイプだけをひたすら作り続ける状況を生み出しやすい。ある人が3年間同じ種類のコンテンツを作り続けるというケースも珍しくなく、これが運営疲弊の主要因の一つになる。[8]

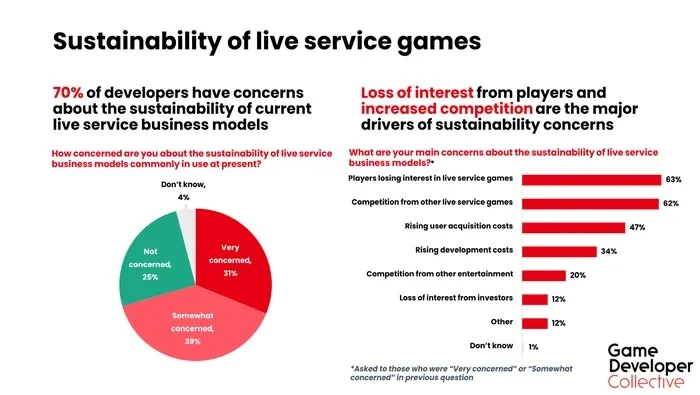

開発者の70%がライブサービス型ゲームの持続性について懸念しているという調査結果(2024年、600人のゲーム開発者対象)がある。これはビジネスモデルへの懸念だけでなく、長期運営がチームに与える負荷への認識を反映していると考えられる。[26]
画像出典(引用):Game Developer Collective / Game Developer, AUTOMATON 開発者の多くが「運営型ゲームが長続きしないと懸念している」との調査報告。有料DLCが人気の収益モデルになりそうな気配 掲載図表より引用。2024年。WebP変換。
10-2. 疲弊を防ぐための実践的アプローチ
運営疲弊を防ぐために実践されているアプローチとして、以下のようなものが知られている。[8]
- 業務ローテーション:メンバーが使えていないスキルを活用する機会を定期的に作る
- 年1回以上のゲームジャム:通常の更新サイクルを2週間停止し、チームが自由なアイデアを試す創造的なアウトレットとして機能させる
- シーズン・エピソード構造の採用:コンテンツに「始まりと終わり」を設けることで、節目の達成感を生み出す
- 共同制作者(co-developer)の活用:外部パートナーにコンテンツ制作の一部を委託して、コアチームへの負荷を分散する
- 大型アップデートを「小さなローンチ」として祝う:チームの貢献を可視化し、次のプロジェクトへの意欲を維持する
自動化も有効な手段だ。報酬配布・監視・繰り返し処理などを自動化することで、イノベーションに人的リソースを集中させることができる。マイネットは2026年6月時点で、AI活用によるゲーム運営コスト50%削減を目標として掲げており、すでに複数タイトルで約20%のコスト削減を実証実験中と報告している。[27][1]
